Вопрос заливки ступеней крыльца встал после подъёма кирпичом уровня фундамента башни. Относительно земли порог поднялся на полметра и к тому же перед входом из земли торчали остатки фундамента веранды. Ходить по этому пятачку надо было постоянно, и скакать по этим "кочкам" конечно же, надоело.
К теме заливки крылец и отмосток страница → Динамика пучинистых грунтов и → Типовые схемы фундаментов
В случае с крыльцом я немного отступил от проекта, выход нужен был на две стороны, а то что было нарисовано на чертежах как-то не смотрелось. Дизайн будущих ступеней придумывался прямо на месте колышками и рулеткой. Собственно критериев было немного.
1. Ширина и высота ступенек бралась стандартная (сходил, померил их в подъёзде многоквартирного дома): 15 см — высота, 30 см м ширина
2. Минимальный размер верхней площадки — 90 см (такой же, как дверной проём)
3. Линии ступенек параллельны стенам, что бы не казались косыми
4. Возможность спуска на две почти противоположные стороны.
Короче, многое интуитивно и на глаз, но в итоге получилось неплохо.
Опалубка собиралась и заливалась в два этапа с интервалом в неделю: сначала нижняя ступенька, потом две верхних. На внутренней стороне досок наносились метки уровня будущего бетона. Далее фотографии заливки нижней ступени.

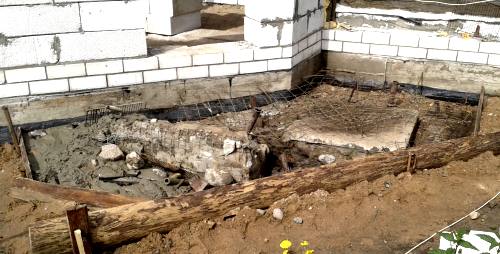

Остатки прежнего фундамента веранды и плита от прежнего крыльца не убирались и ушли в заливку. Чтобы улучшить сцепление этих бетонных остатков, фундамента дома и крыльца в старом бетоне сверлились отверстия и в них забивались обрезки арматуры. На фотографии они выглядят торчащими в разные стороны прутьями. Для укрепления конструкции в грунт были забито несколько металлических труб.
Раствор делался на глаз, примерно 1:3-1:4. Для его приготовления брали бетономешалку. Гравий, конечно же не сеялся как при кладочном растворе, а мешался вместе с камнями

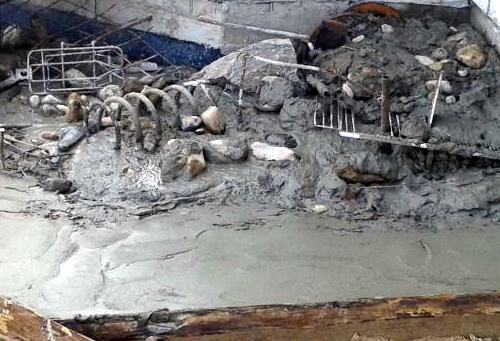

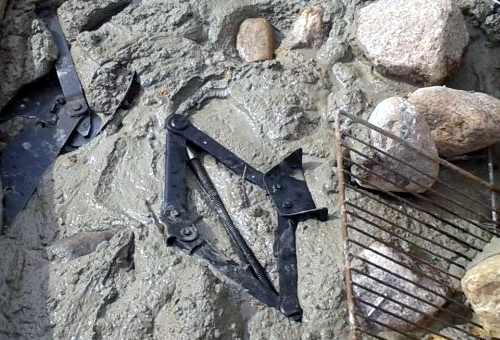

Самостоятельная заливка таких монолитов иногда удивляет возможностью утопить в жидком растворе кучу всевозможного металлолома. Тут нет особых требований к прочности, и в ход идут большие камни, обрезки арматуры и довольно неожиданные предметы. Всё это позволяет сэкономить большое количество раствора и в какой-то мере укрепляет бетон. Следующие фотографии, как раз о том, что было замуровано в нашем крыльце.
Из книги → Что нельзя применять для армирования
В конце заливки поверхности, которые окажутся на виду выравнивались и гладились мастерком. То же, что должно соединяться со вторым слоем наоборот оставалось с крючками и штырями.
Следующая работа проводилась через неделю, когда нижняя часть более-менее застыла. Но доски внизу на этом этапе не убирались.
Опалубка для верхних ступеней была немного сложнее. И если доска для второй ступени ставилась на уже залитый бетон, то для верхней уже необходимо было вмуровывать маяки.

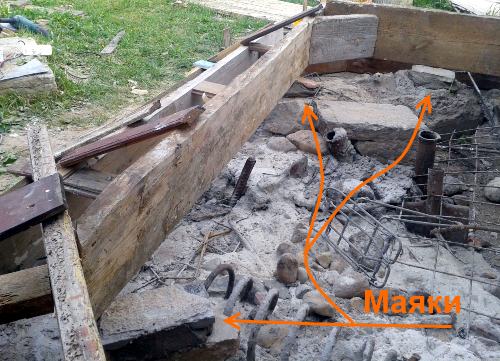

Маяки для опалубки

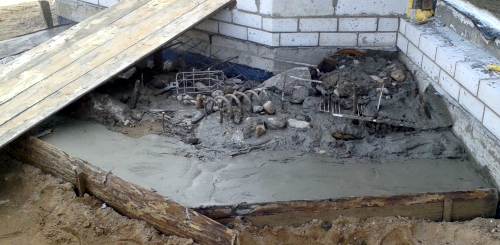

Фото всей опалубки.

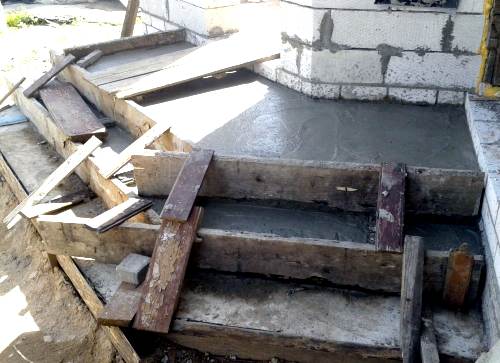

Фото в процессе заливки.

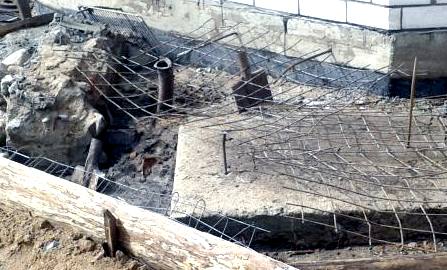

Те же камни и куски арматуры
(весь металлолом утопили в нижнем ряду)

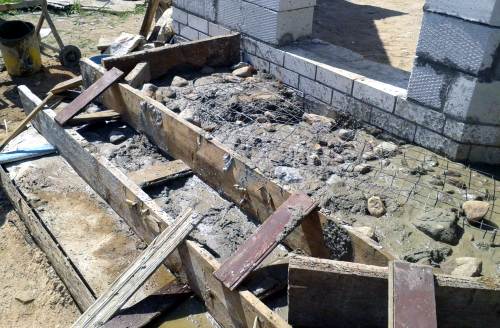

Поверхности выравниваются по уровню и гладятся мастерком.

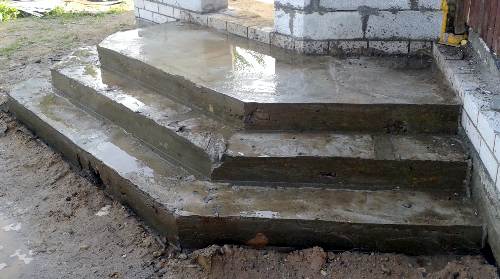

Фото финала заливки.

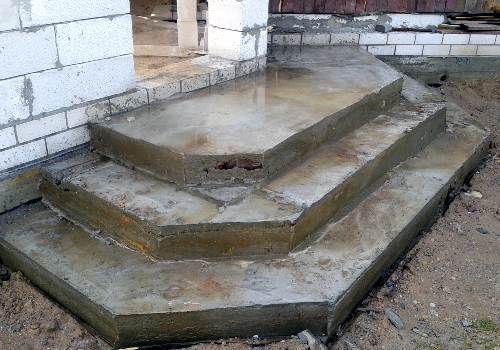

Через две недели сняли опалубку. Напоследок, две фотографии того, что получилось. Местами конечно видны огрехи, раствор не подлился. Пришлось их замазывать позже. Но в целом, по-моему, неплохо.
К теме заливки крылец и отмосток страница → Динамика пучинистых грунтов и → Что нельзя применять для армирования
Дальше на ⇒
Блоки «на клей» или «на раствор» — отличия
⇐ Назад на
Вывод кирпичом нулевого уровня башни
